大彰化西南第二阶段及西北风场位于彰化县外海约35至60公里处,共设置66座西门子歌美飒14-236 DD型14 MW风力机组,在920 MW风场全面完工商转后,将提供大量干净电力给企业客户,具体落实台湾离岸风电建置目标,并进一步迈向净零转型未来。

沃旭能源大彰化离岸风场执行长杰拉姆(Jayaram Naidu)表示:「我们自今年四月安装首座水下基础以来,短短三个月就达成首座风机成功并网发电,展现沃旭能源卓越的专案执行力。尽管全球风电产业仍面临诸多挑战,我们持续与供应商和承包商紧密合作,确保专案如期推进。此次里程碑标志著下一阶段工作的开始 — 安全完成风场建置、陆续启用更多风机,并稳步迈向风场全面商转的目标。」

沃旭台湾董事长汪欣洁表示:「大彰化西南第二阶段及西北离岸风场首度发电,不仅是沃旭在台湾离岸风电的重要里程碑,也再次彰显台湾在亚太地区离岸风电的领导地位。这座总装置容量920 MW的风场所产出的绿电,将透过为期20年的企业购电合约供应给台积电,协助我们的企业客户实现气候行动与永续承诺。」

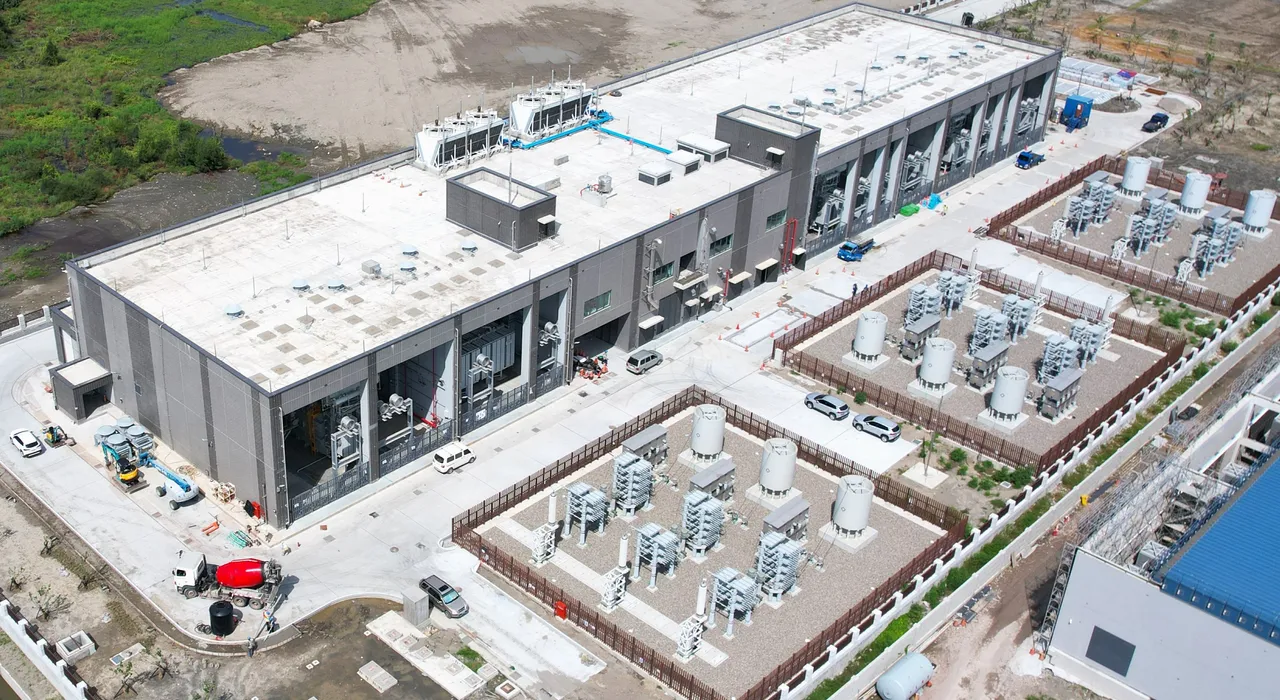

大彰化西南第二阶段及西北离岸风场进展顺利,两座陆上变电站及一座海上变电站皆已通电启用。沃旭能源提供
大彰化西南第二阶段及西北离岸风场进展顺利,两座陆上变电站及一座海上变电站皆已通电启用。沃旭能源提供

自2023年3月做出最终投资决定(Final investment decision)以来,大彰化西南第二阶段及西北离岸风场进展顺利,目前已完成66座管架式负压沉箱水下基础(suction bucket jacket foundations)全数安装,风机安装数量达32座,两座陆上变电站及一座海上变电站皆已通电启用,海缆铺设工程也按进度顺利建置中。

除了提供大规模干净电力,大彰化西南第二阶段及西北离岸风场也是台湾首座采用无须打桩的管架式负压沉箱水下基础技术的风场。沃旭持续在台湾引进创新技术,负压沉箱水下基础在施工过程中几乎不会产生噪音,风场除役时可完整移除,最大限度减少对海洋生态的潜在影响。

大彰化西南第二阶段及西北离岸风场是沃旭能源继2024年4月完工营运的大彰化东南及西南第一阶段离岸风场(900 MW)后,在台湾的第二座GW级离岸风场。待此座风场全数机组完工并网,沃旭在台湾离岸风电的总装置容量将达1.82 GW,每年生产的干净电力约为200万台湾家户年用电量,或是相当于每年减少350万吨二氧化碳排放量,成为推动台湾离岸风电发展的关键力量。
